neugestaltung wellness
parkhotel beau-site
3920 zermatt






projektphase und koordination
wellness und schwimmbadtechnik

31. juli 2009




startschuss

das zeitfenster für die
realisierung ist sehr klein,

der wintergarten wurde bereits
abgebaut.

29. september 2009







schwimmbad trockengelegt

das wasser wurde abgelassen,

die demontage der metalldecke
ist in vollem gange.

30. september 2009

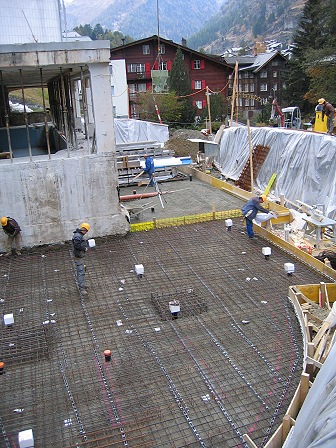

bodenplatte

die erste etappe der
bodenplatte ist abgeschalt
und armiert,

das chromstahlbecken
wurde bereits angeliefert
und die wände werden demnächst montiert.

15. oktober 2009







super fortschritt

alle kellerwände wurden betoniert,
die filter für die whirlpools wurden
bereits platziert.
die decke über dem ug wird geschalt.
das schwimmbecken ist fertiggestellt.

29. oktober 2009






wintergarten

die endgültige form des neuen
anbaus ist soweit ersichtlich.

die komplexe tragekonstruktion
mit integriertem lüftungssystem
wird montiert.

23. november 2009







montage

die lüftungskanäle im ug
werden montiert.

im eg werden die böden gefliest.

die whirlwannen werden versetzt
und verschweisst.

26. november 2009








wintereinbruch

die vorsichtsmassnahmen haben sich
bewährt, alle arbeiten können
ohne verzögerung fortgesetzt werden.

01. dezember 2009







fünf auf einen streich

lüftungsmonteure, elektriker,
metallbauer, gipser und platten-
leger, alle gleichzeitig
auf 10m2!

eine nervenprobe für alle
beteiligten!

04. dezember 2009






fassade

die glaskonstruktion
wird abgedichtet.

kran und umschlaggerät
wurden demontiert.

11. dezember 2009

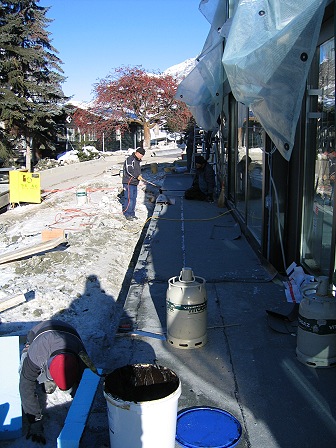

terrasse

das flachdach wird abgedichtet,
für den steinplattenbelag
wird ein schutzzelt
aufgestellt.

11. dezember 2009









ausbau

die pools werden eingemauert,
die wandverkleidungen montiert,
und das schwimmbecken
wird zum füllen vorbereitet.

11. dezember 2009






das ziel naht!

jede stunde lässt sich eine
gewaltige veränderung feststellen.

hier die gipser und maler im einsatz

17. dezember 2009







umgebung

die vorplätze werden
wiederhergestellt,
das flachdach abgedichtet,
und die umgebung lässt sich
bereits wieder sehen.

auf der terrasse wird der granit
verlegt, im innern sind
ebenfalls die jungs von cheesy
am rotieren.

17. dezember 2009









die becken sind voll.

die gesammte schwimmbadtechnik
wird eingeregelt und getestet,
die ersten schwimmer waren schon
drin, wenn auch nicht ganz
freiwillig...

17. dezember 2009









der verwaltungsrat
lädt zu tische!

auf die gute zusammenrabeit
wird angestossen!

18. dezember 2009




feinabstimmung

christa und albert besprechen
noch eins zwei gestaltungs-
optionen,
während franz mit seinem team
bereits an der schlussreinigung
und am möbilieren ist.

18. dezember 2009




gewaltig

unglaublich was hier
in der kurzen zeitspanne
umgesetzt wurde,
das resultat ist überwältigend.

18. dezember 2009
um 13:00









geschafft!

ziel erreicht,
die ersten gäste
geniessen das bad
und die entspannte
ruhe im wintergarten.

18. dezember 2009
um 17:00



zum resultat:
