neubau apparthotel


panorama ski-lodge











doch noch...

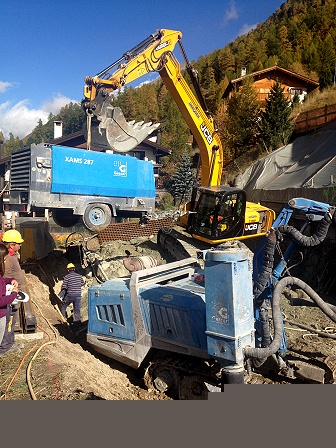

startschuss, die bohrfirma ist auf platz
und installiert die bohrgeräte.

die baugrube wird mit einer
pfahlwand gesichert werden.

23. mai 2014







pfahlwand erstellt

die bohrpfähle wurden im terrain versenkt,
jetzt werden die deformations-
kontrollen durchgeführt.

die arbeiten werden im herbst
fortgesetzt.

13. juni 2014







baugrube nächste etappe

die aushubarbeiten werden
fortgesetzt.
kommende woche folgt
die nächste etappe
der baugrubensicherung.

10. oktober 2014







erste longarine montiert

die erste reihe nägel zur sicherung
der pfahlwand wurde gebohrt, mittels
der longarine werden die mikropfähle
eingebunden.

21. oktober 2014






baugrube ausgehoben

die aushubarbeiten für das
erste untergeschoss sind abgeschlossen,
die baugrube ist gesichert.

03. november 2014






munter gehts weiter

die arbeiten werden nach dem winter-
schlaf wieder aufgenommen,

der polier bespricht mit dem bauführer
die nächsten schritte.

27. april 2015






kranmontage

der baustellenkran wird aufgerichtet,
die baugrubensohle wurde gereinigt
und vorbereitet.

06. mai 2015

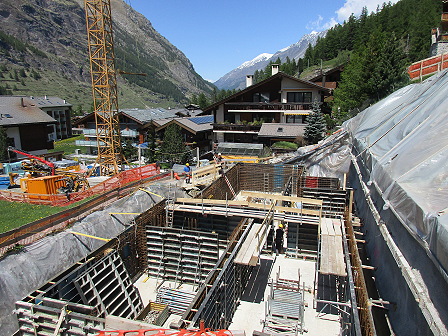

bodenplatte betoniert

baustellensitzung: der polier, der bauführer,
der ingenieur und die geologin besprechen
zusammen mit dem architekten das
programm der anstehenden arbeiten.

13. mai 2015









wände kellergeschoss

die betonwände im ug
werden betoniert.

27. mai 2015








wände erdgeschoss

und schon lässt sich die aussicht
vom frühstücksaal erahnen.

29. juni 2015










spezialverfahren

unter grossem aufwand wird die baugrube
gesichert und schichtweise der aushub
der letzten etappe abgetragen.

10. juli 2015









tiefe erreicht

die gewaltsübung ist vollbracht,
das treppenhaus mit dem lift
kann nachgeführt werden.

die erste etappe der wände im 1.og
wurde betoniert.

31. juli 2015





jetzt geht's ab

die schalung für den ersten
treppenlauf steht,
er wird noch heute betoniert.

07. august 2015











decke über eg

die komplette decke kann
betoniert werden,
im anschluss gehts
ohne behinderungen durch
die baugrubensicherung
weiter.

14. august 2015






decke über 1.og

und schon wird die
nächste decke zum betonieren
vorbereitet.

20. august 2015








pfettenlager

die mauern im dachgeschoss
werden hochgeführt.

armand bespricht mit heini
das vorgehen der aufrichte
kommende woche.

11. september 2015

















aufrichte

die pfetten werden
platziert und die sparren
werden verteilt.

die separationswände
werden hochgeführt,
während installateur und
trockenbauer bereits
starten.

21. september 2015













volltempo

die sparrenlage wird
unverzüglich ausgemauert.

23. september 2015









montage fenster

die fenster werden verteilt
und angeschlagen.

die elektriker führen die
rohinstallation nach.

der trockenbauer erstellt
die vorsatzschalen.

23. september 2015












abstützungen

dies sind sicherungsmassnahmen
zum abstützen der baugrube.
sie werden nach dem hinterfüllen
entfernt.

28. september 2015




zufriedene bauherrschaft

die bauherrschaft ist beeindruckt
vom einsatz aller handwerker.

28. september 2015










"people at work"

ein solches projekt
kann nur mit einer
top-handwerkerschaft
bewältigt werden,
dies ein paar gesichter:

08. oktober 2015








der erste schnee ist gefallen

die ersten zeichen des nahenden winters.

16. oktober 2015








arbeitsschritte

im erdgeschoss werden die fenster montiert

die bodenheizung wird verlegt,
die nächsten schritte werden fleissig vorbereitet

23. oktober 2015











es läuft vorwärts

die bruchsteine an der fassade werden aufgemauert.

im erdgeschoss werden platten verlegt und
die erdsonden werden angeschlossen.

die sicherungsmassnahmen
zum abstützen der baugrube wurden entfent.

06. november 2015














fassade

die fassade nimmt form an,
das gerüst wird langsam entfernt.

13. november 2015

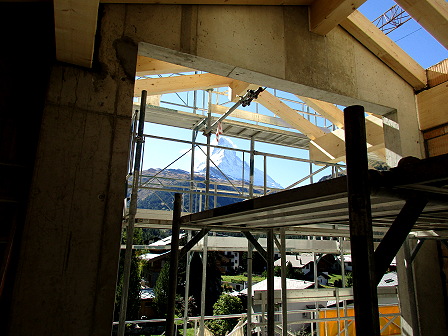

matterhorn klar in sicht

der blick zum matterhorn
ist immer noch wunderschön.

13. november 2015









gewaltsleistung

die handwerker geben alles!

es gibt kein raum in welchem nicht
montiert, gestrichen oder verlegt wird.

der erker ist das absolute highlight!

26. november 2015




helden der stunde

ohne den unermüdlichen einsatz
des poliers armand und dem architekten
theo ist ein solches unterfangen
undenkbar.

26. november 2015






eröffnung

ziel erreicht!
es wird zur eröffnungsfeier
geladen:

18. dezember 2015

















wellness

auch der wellnessbereich
im ug ist betreibsbereit

18. dezember 2015
























nach all den widerwärtigkeiten während den
bauarbeiten konnte das panorama ski-lodge
trotzdem termingerecht der bauherrschaft
zur eröffnung übergeben werden.

wir danken brigitte für die tolle
zusammenarbeit.

18. dezember 2015










familie brigitte meynet-perren
3920 zermatt
