umbau eingangshalle
einbau neuer lift







arbeitsbeginn

das hotel ist geschlossen, die zwischensaison
wird für den umbau genutzt.

eine gewaltige arbeit ist auf dem
programm!

09.oktober 2006




quickstart

alle unternehmer geben bereits
vollgas, die eingangshalle ist
leergeräumt und die ersten
decken sind für den neuen lift
durchgebrochen worden.

11. oktober 2006





zimmerumbau

durch den neuen lift
werden auch zimmer tangiert,
welche in diesem zuge ebenfalls
umgebaut werden.

"schad dr träger isch z' churze!"

12. oktober 2006







interessante konstruktionen

beim durchbrechen der wände
und der böden kommen
die verschiedensten konstruktionen
zum vorschein.

13. oktober 2006










"darüber stehn"

"bi settigne umbaute brüchts
sottigi liit wa eifach
druber stehnt,
äbu iso wie hie dr yves!"

19. oktober 2006

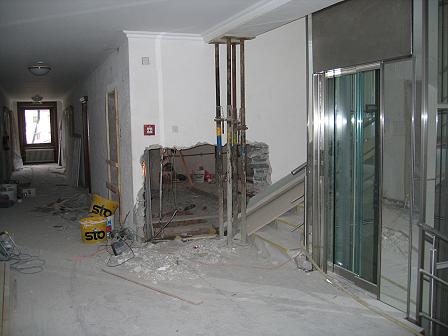

einbau stahlträger

zur absicherung der hallendecke
werden drei mächtige stahlträger
verwendet.

die drei stahlträger, jeder wiegt
890kg, werden von hand versetzt.

organisations & koordinationstalent
ist gefragt.

20. oktober 2006

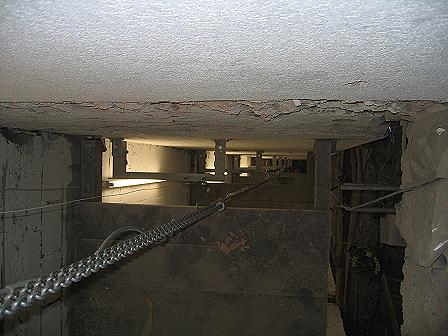

liftschacht

parallel laufen dazu
die arbeiten am neuen
liftschacht ungehindert
weiter.







oben:
vorbereitung der
spenglerarbeiten rund ums
vordach



links:
typisches baustellenbild beau-site:
betonieren, installieren & holz-ausbau,
alles zur gleichen zeit.

27. oktober 2006




oben:
die stahlträger wurden platziert,
die bruchsteinstützen werden abgebrochen.



die baustelle gleicht zeitenweise
einem sandsturm in der sahara,
höchstbelastung für alle
handwerker.

27. oktober 2006









oben:
stuckateure verschönern die
eingangs & empfangshalle.



liftschacht:

der grösste teil des schachtes
ist bereits betoniert oder
gemauert, das gebäude
ist wieder stabilisiert.

27. oktober 2006





neuer boden

das jägerstübli
bekommt auch einen
neuen boden.

27. oktober 2006




vordach sichtbar

der neue eingang ist
sogar von der strasse
aus zu sehen!

31. oktober 2006





provisorium

das direktionsbüro sowie
die reception wurde während des
umbaus in die familien-
suite verlegt.

31. oktober 2006





koordinationstelle

das baubüro befindet
sich im gornergratsaal.

architekt & bauleiter theo
instruiert sandro, polier über
das weitere vorgehen.

31. oktober 2006

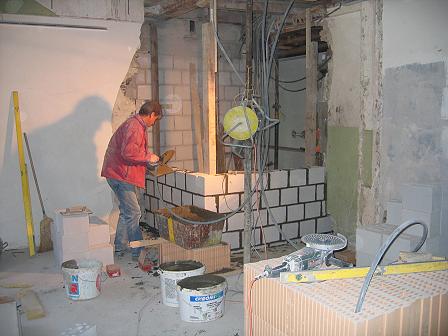

oben:
der liftschacht ist bis zum
3.og durchgemauert,
die schachtgrube wurde
ebenfalls erstellt





links:

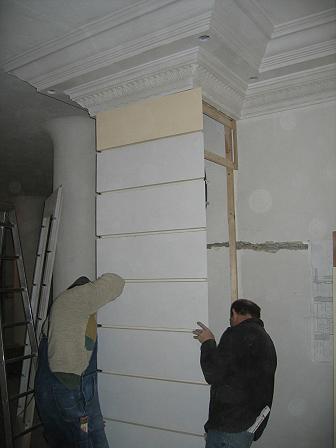

detailaufnahme
von aufwendigen gips-stuckaturen

03. november 2006









alte stuckdecke

unter der bestehenden
decke kommt die alte
gipsdeckenverkleidung
wieder zu vorschein.

als armierung der gipsprofile
wurden damals tierhaare
verwendet.

03. november 2006

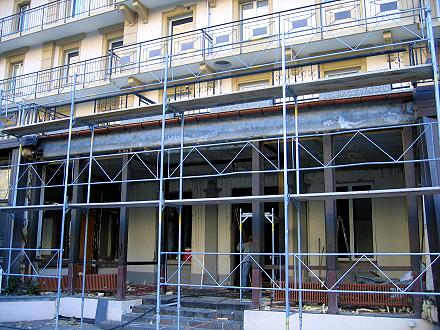

äussere malerarbeiten

die mittagsonne wird genutzt
um das neue vordach
zu streichen.

03. november 2006










oben:
aussentreppe

die ersten tritte vom neuen
zugang werden versetzt.



die pfeiler erhalten die
neuen verkleidungen.



07. november 2006









oben:
liftmontage

die führungschienen werden
angebohrt.





die aussentreppe ist fertig
platziert.

10. november 2006














oben:
beginn der plattenarbeiten
im erdgeschoss, der bestehende
quarzitboden wird ergänzt.





malerarbeiten in den zimmern
wird von allrounder
emilio ausgeführt.

10. november 2006


weiter zum zweiten teil:
