anbau und einbau lift
gemeindehaus

einwohnergemeinde

3920 zermatt

in vollem gange

die arbeiten im untergeschoss
sind schon weit fortgeschritten,

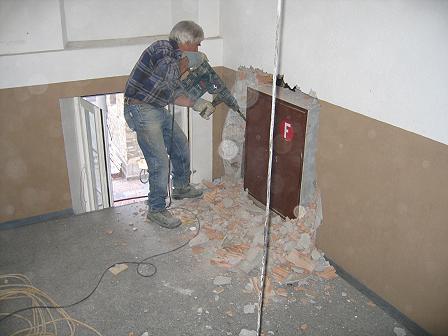

diverse mauern wurden ausgebrochen,
neue mauern wurden
aufgerichtet.

30. april 2007

abbruch anbau

der bagger steht bereit,
mit dem abbruch kann begonnen
werden.

30. april 2007

baugrubensohle

die sohle wird verdichtet,
vorbereitungen für
die bodenplatte.

10. mai 2007

wände stehen

die aussenwände wurden
betoniert,
die aussmasse des anbaus
werden sichtbar.

25. mai 2007

deckenschalung

die schalung für die betondecke
wird ausgerichtet,

kommende woche folgt
die betondecke.

25. mai 2007

provisorischer zugang

der treppenaufgang wurde aufgestellt,
die vorbereitungen für
das neue treppenhaus mit
dem lift werden getroffen und besprochen.

28. juni 2007

im ug kommen die arbeiten gut voran,
die zahlreichen elektroinstallationen
fordern ihren platz ein.

29. juni 2007

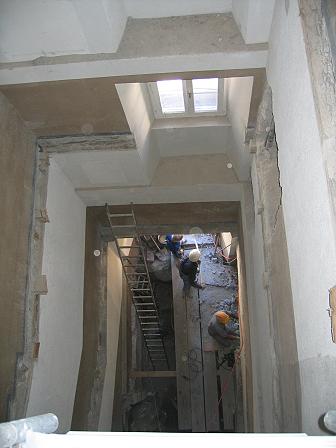

start arbeiten treppenhaus

die ersten arbeitsschritte wurden
ausgeführt,
eine turbulente zeit im gemeindehaus
wird folgen...

während des umbaus können die verschiedenen
büros über das provisorische treppengerüst
erreicht werden.

06. juli 2007

grundputz

die gipserarbeiten sind in
vollem gange,

die neuen räumlichkeiten
sind bereits gut erkennbar.

06. juli 2007

alte treppen abgebaut

sämtliche treppenläufe
wurden bereits aus dem
treppenhaus entfernt,

die spitzarbeiten für
den lift laufen auf hochtouren.

13. juli 2007

bodenisolation

nach einer vollflächig verlegten
dachpappe folgt die
trittschalldämmung.

für die zahlreichen elektrischen
installationen werden verteilungskästen
in den unterlagsboden
eingelassen.

19. juli 2007

elektro-orientierung

björn und martin lassen sich
vom elektroinstallateur
genauestens informieren.

20. juli 2007

fast oben

im 2.og angelangt,
die betonierte schachtrückwand
steht.

bei den ausbrucharbeiten kommen
immer wieder "lustige sachen"
zum vorschein.

03. august 2007

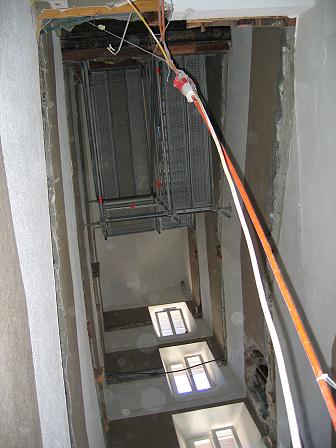

liftschacht steht

die betonkonstruktion
und der stahlbau für den
lift ist fertiggestellt.

29. august 2007

komplizierte details

um die treppenpodeste an der
bestehenden bruchsteinmauer
befestigen zu können,
bedarf es einer aufwendigen
stahlkonstruktion.

29. august 2007

blick in die büros

die arbeiten in den büros
sind schon weit fortgeschritten,
plattenboden wurde verlegt,
deckenunterkonstruktion wurde montiert
und im moment wird der fertigputz
aufgetragen.

31. august 2007

umgebung & fassadenputz

die aushubarbeiten für
die umgebungsmauern sind im gange.

an der fassade wird der aussenputz
auf die dämmplatten aufgezogen.

28. september 2007

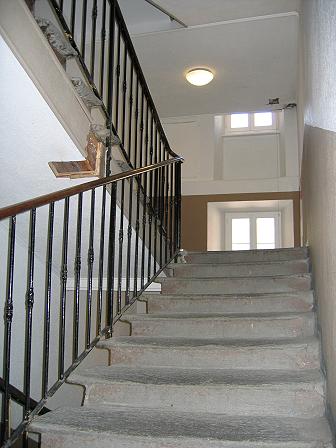

der fertigstellung entgegen

die treppen wurden versetzt,
die montage des liftes ist
abgeschlossen.

die zugangstreppe wurde
aufgemauert,
das neue eingangsportal steht.

09. november 2007

bleiben sie dran,
verfolgen sie mit uns den umbau!

was im gemeindehaus bisher
umgebaut wurde:
